RD Nové Veselí

12. 6. 2016

31.5.2016

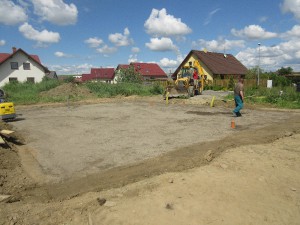

Provedena skrývka ornice, odkopávky zeminy na úroveň štěrkové vrstvy základové desky

1.6.2016

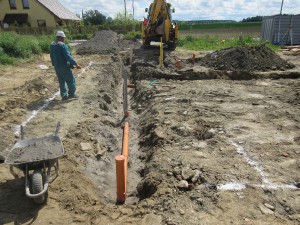

Výkop rýhy pro montáž ležaté kanalizace, montáž ležaté kanalizace, zhutněný násyp ze štěrkopísku pod základovou desku.



















































2.6.2016

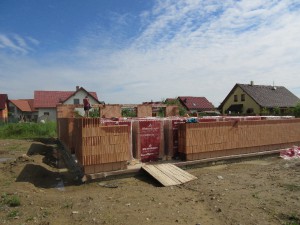

Montáž bednění základové desky, montáž výztuže z kari sítí, montáž zemnící pásky


























3.6.2016

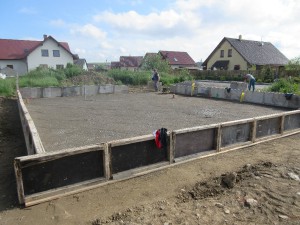

Betonáž základové desky tl. 25cm

6.6.2016.

Montáž vodorovné hydroizolace z PVC pod obvodovými konstrukcemi

7.6.2016

Založení prvního šáru obvodového zdiva 1.NP

13.6.2016

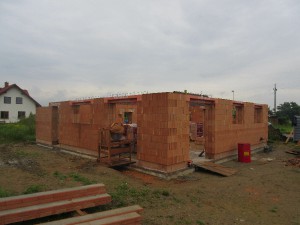

Vyzdívání obvodových konstrukcí 1.NP


























20.6.2016

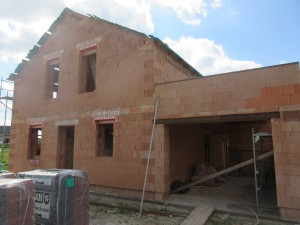

Dokončena montáž zdiva 1.NP


























30.6.2016

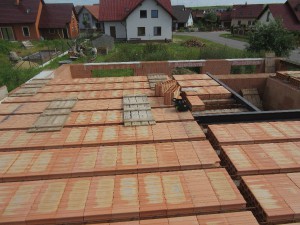

Provedeny přípojky splaškové,deštové kanalizace a vodovodu. Dokončena montáž stropu z keramických POT nosníků a tvarovek Miako


























20.7.-27.7.206

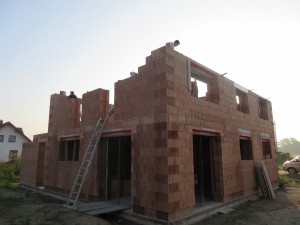

Montáž obvodového zdiva 2.NP do výšky ztužujících věnců, provedena výztuž a betonáž ztužujících věnců 2.NP



















































28.7. 20.8.2016

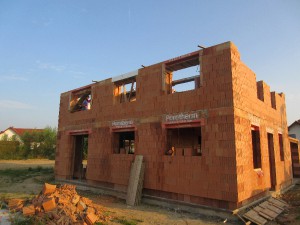

Vyzdění štítů a všech středních zdí 2.NP. Vyzdívání atiky nad garáží. Provedena betonáž monolitického dvouramenného schodiště, dozdění komínu nad hřeben střechy.




























21.8. - 31.8.

Po provedení střešního pláště (provedla firma zajištěná investorem) proběhla montáž příček v 1.NP a 2.NP.
