RD Škrdlovice
21.3.2016
Zahájena stavba RD - sejmutí ornice, vytyčení objektu
22-24.3.2016

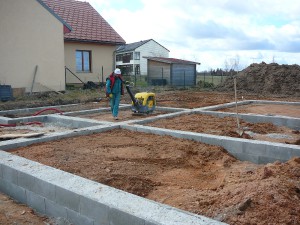

Výkop a zabetonování základových pasů, vyzdění základových pasů ze ztraceného bednění
29.3-1.4.

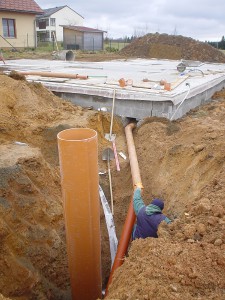

Montáž ležaté kanalizace včetně zásypů pod základovou desku. Betonáž základové desky. Montáž hydroizolace desky z PVC folie. Přípojky vodovodu a splaškové kanalizace.
4-12.4.2016

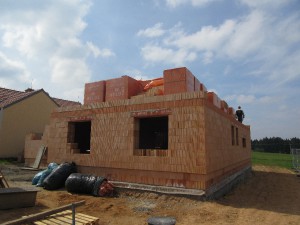

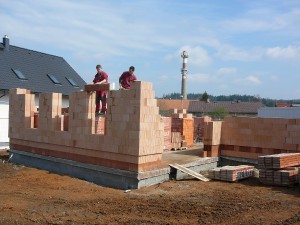

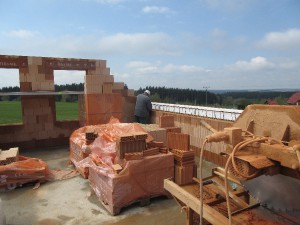

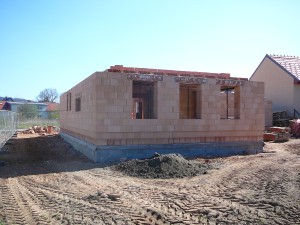

Založení obvodového zdiva RD z keramických tvárnic Heluz, vyzdívání 1.NP
13.-23.4.2016
Montáž stropních nosníků a vložek Miako, obezdívání a montáž ztužujících věnců, betonáž stropu 1.NP.
2.5.2016

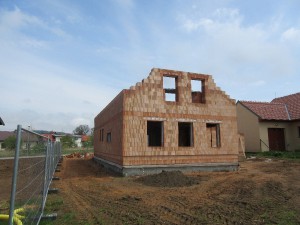

Založení obvodového zdiva 2.NP
3.-9.5.2016
Vyzdívání zdiva 2.NP, obezdívání a montáž ztužujících věnců. Vyzdění středních nosných zdí 2.NP
18.5.2016

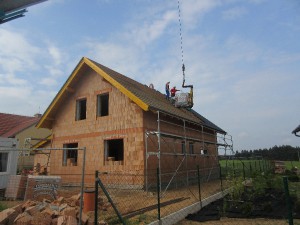

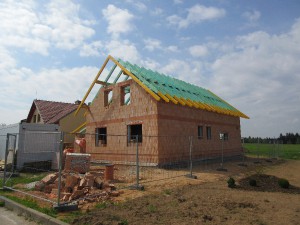

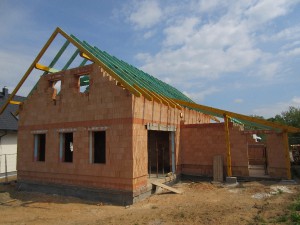

Montáž krovu.
10.6.2016

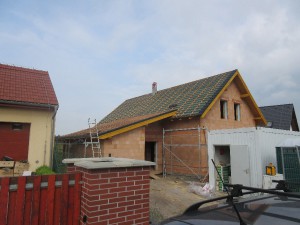

Dokončení montáže střešní krytiny Bramac
11.7.2016
Dokončeny příčky v celém objektu
31.10.2016

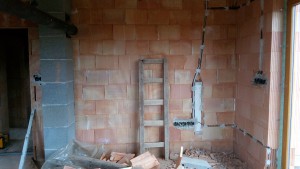

Jsou provedeny hrubé rozvody ZTI a elektriky, na stavbě se začíná s vnitřními omítkami.
9.12.2016

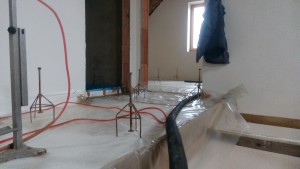

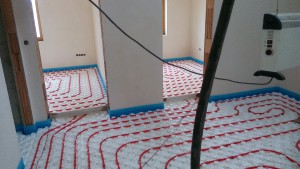

Na stavbě jsou dokončeny štukové omítky, proběhla montáž tepelné izolace krovu minerální vatou, byla položena tepelná izolace podlah včetně montáže podlahového topení a rozvodů k radiátorům. Dále se provedlo nalití podlah z anhydritových potěrů.
Kolem RD byla provedena dešťová kanalizace a přípojka plynu.
11.4. - 11.5.2017

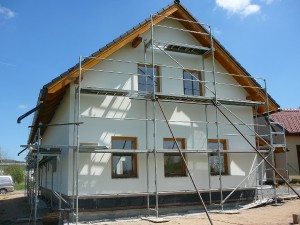

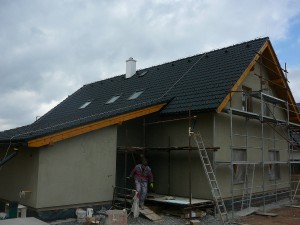

Montáž tepelně izolační omítky fasády včetně silikonové omítky
8.6.2017

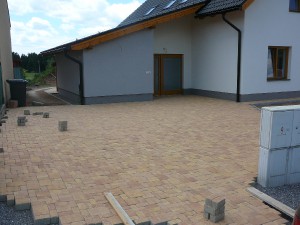

Dokončení montáže zpevněných ploch
20.6. 217

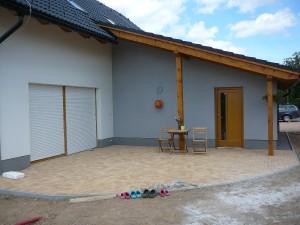

Proběhlo dokončení montáže obkladů a dlažeb, montáže podlah, kompletace elektro, topení a ZTI, montáže hromosvodu, výmalby místností.
Objekt RD byl předán bez závad.
