RD Žďár nad Sázavou - Klafar srpen 2014
V srpnu byla zahájenba výstavba RD ve Žďáře nad Sázavou v části stavební zóny Klafar.

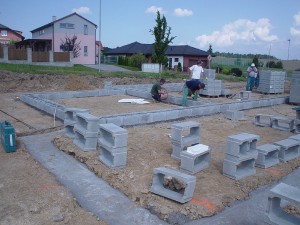

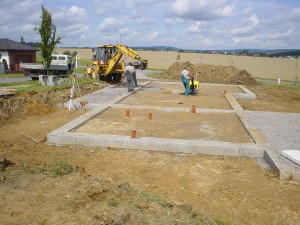

8-9.8.2014
Základy ze ztraceného bednění+betonáž

12.8.2014
Montáž ležeté kanalizace + zásyp mezi základy se zhutněním


13.8.2014

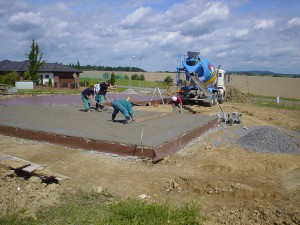

Betonáž základové desky

18.8.2014
Provedena vodorovná hydroizolace spodní stavby + ochranný cementový potěr

19.8.-1.9.2014
Vyzdívání obvodového zdiva 1.NP
2-9.9.2014
Montáž stropní konstrukce 1.NP - Miako stropy

10.9.2014

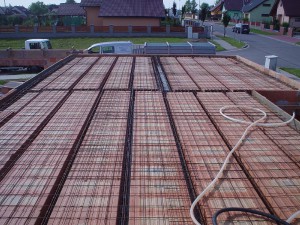

Betonáž stropu 1.NP
11-25.9.2014

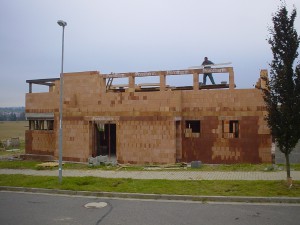

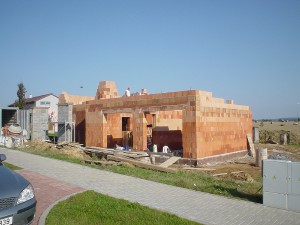

Vyzdívání obvodového zdiva 2.NP


26.9.2014

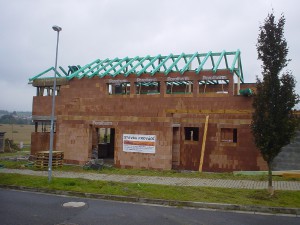

Montáž krovu

16.10.2014
Provedeno laťování střešní konstrukce

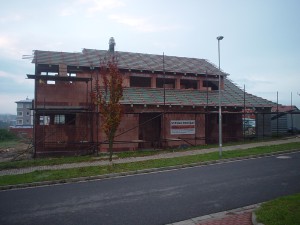

23.10.2014

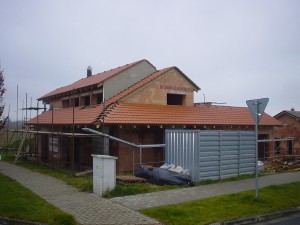

Montáž střešní krytiny

31.10.2014

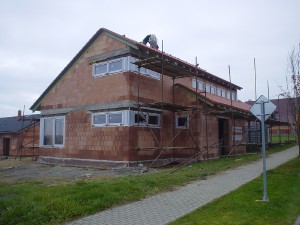

Dokončena montáž plastových oken
